(仮称)大阪市天王寺区城南寺町計画
三菱地所レジデンス、JR西日本プロパティーズ、NIPPO、大林新星和不動産の4社は、大阪市天王寺区城南寺町に所在した「ゆうちょ銀行大阪貯金事務センター」跡地に地上42階、地下2階、高さ145.07m、総戸数318戸のタワーマンションを新設します。 設計・施工は鴻池組。 2029年3月下旬に竣工する予定です。
![]() |

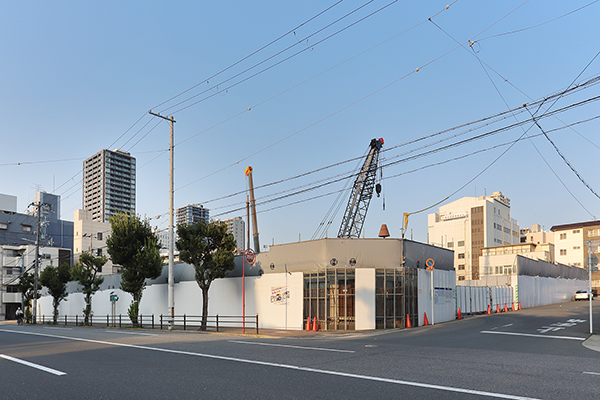

2025年3月23日撮影。北側より見た建設地。
立面図
![]() |
南側立面図です。
配置図
![]() |
建設地の四方が道路です。
概要
名 称 | (仮称)大阪市天王寺区城南寺町計画 |
---|---|
所在地 | 大阪府大阪市天王寺区城南寺町3番1(地番) 大阪府大阪市天王寺区城南寺町9-8(旧施設住居表示) |
最寄駅 | 近鉄「大阪上本町」駅、Osaka Metro谷町線・千日前線「谷町九丁目」駅 |
建築主 | 三菱地所レジデンス株式会社、JR西日本プロパティーズ株式会社、株式会社NIPPO、大林新星和不動産株式会社 |
設計・監理 | 株式会社鴻池組大阪本店一級建築士事務所 |
施 工 | 株式会社鴻池組 |
用 途 | 分譲共同住宅(318戸) |
敷地面積 | 4,134.67㎡ |
建築面積 | 1,346.56㎡ |
延床面積 | 36,808.91㎡ |
構 造 | 鉄筋コンクリート造 |
階 数 | 地上42階、地下2階 |
高 さ | 145.07m |
着 工 | 2025年3月3日(労災保険関係成立票より) |
竣 工 | 2029年3月下旬予定 |
最終更新日:2025年4月6日
地図
建設地は、2021年1月に兵庫県伊丹市に移転した「ゆうちょ銀行大阪貯金事務センター」の跡地です。 建設地まで近鉄「大阪上本町駅」やOsaka Metro谷町線・千日前線「谷町九丁目駅」より徒歩8分ほどです。
2025年3月23日撮影
![]() |

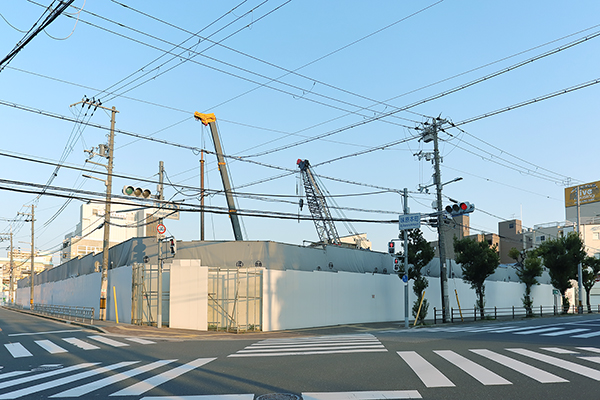

①の地点よりスタートします。
![]() |
①の地点より建設地を見ています。労災保険関係成立票の事業の期間は2025年3月3日~2028年12月21日でした。3月3日頃に着工したもようです。
![]() |
その右手。建設地東側。
![]() |
左手。建設地南側。こちらに進みます。
![]() |
②の地点に移動しました。
![]() |
②の地点より見た建設地。現地の作業予定によると杭打工事を進めています。
![]() |
その右手。建設地南側。
![]() |
その右手。東高津公園があります。右側の建物は公園内に立つ「東高津公園会館」です。
![]() |
続いて左手の様子。建設地西側です。左では「岡崎学園大阪自動車整備専門学校新築工事」が進行中でした。
![]() |
③の地点に移動しました。
![]() |
③の地点より見た建設地。ここに地上42階、地下2階、高さ145.07m、総戸数318戸のタワーマンションが出現します。
![]() |
その右手。建設地西側。
![]() |
左手。建設地北側。こちらに進みます。
![]() |
ゲートの様子。
![]() |
④の地点に移動しました。
![]() |
④の地点より見た建設地。2029年3月下旬に竣工する予定です。
![]() |
その右手。建設地北側。
![]() |
左手。建設地東側の様子です。
![]() |
「(仮称)大阪市天王寺区城南寺町計画」の建築計画のお知らせ。前回撮影時と内容は同じです。写真クリックで拡大画像を表示。
![]() |
設計・施工は鴻池組です。
