(仮称)西新宿一丁目地区プロジェクト
明治安田生命は、東京都新宿区西新宿1丁目に事務所、店舗、ホール、子育て支援施設などからなる地上23階、地下4階、高さ125.71m(最高128.71m)、延べ面積96,901㎡の超高層ビルを新設します。 プロジェクトマネジメントとして森ビルが参画。 設計は日建設計、施工は大成建設・竹中工務店JV。 2026年8月末に竣工する予定です。
![]() |

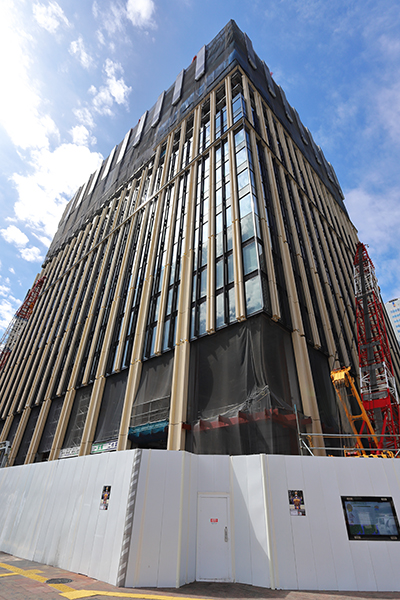

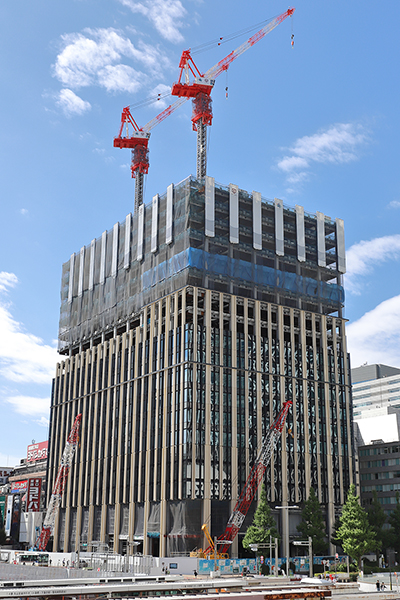

2024年12月15日撮影。 新宿西口ハルク前より見た建設地。 森ビルはプロジェクトマネジメントとして参画するほか、竣工・開業後のプロパティマネジメント業務を受託し、事務所および店舗のテナントリーシング、ビルの管理・運営業務支援を行う予定です。
完成イメージ
![]() |
地下1階~地上1階に店舗、2階にホール、4階~22階に事務所を配置するほか、子育て支援施設や駐車場も設けます。
概要
名 称 | (仮称)西新宿一丁目地区プロジェクト |
---|---|
所在地 | 東京都新宿区西新宿1丁目9番1~12(地番) |
最寄駅 | 新宿駅 |
建築主 | 明治安田生命保険相互会社 |
設 計 | 株式会社日建設計 |
施 工 | 大成建設・竹中工務店建設共同企業体 |
用 途 | 事務所、店舗、ホール、子育て支援施設、駐車場 |
敷地面積 | 6,294.72㎡ |
建築面積 | 3,819.26㎡ |
延床面積 | 96,901.94㎡ |
構 造 | 鉄骨造、鉄筋コンクリート造、鉄骨鉄筋コンクリート造 |
基礎工法 | 直接基礎 |
階 数 | 地上23階、地下4階 |
高 さ | 125.71m(最高128.71m(設備突出部)) |
着 工 | 2021年8月1日 |
竣 工 | 2026年8月31日予定 |
備 考 | ◆プロジェクトマネジメント:森ビル株式会社 |
最終更新日:2025年1月4日

地図
建設地まで各社の新宿駅より徒歩1~2分です。

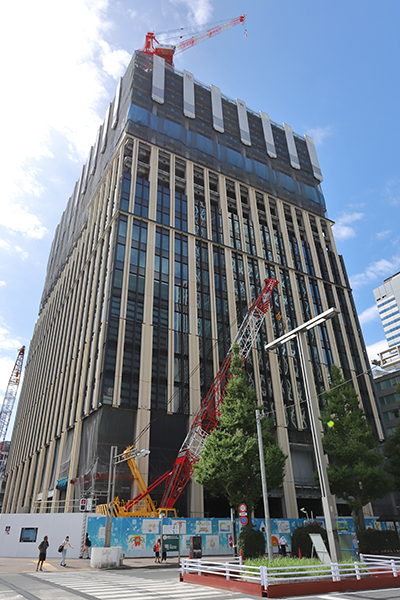

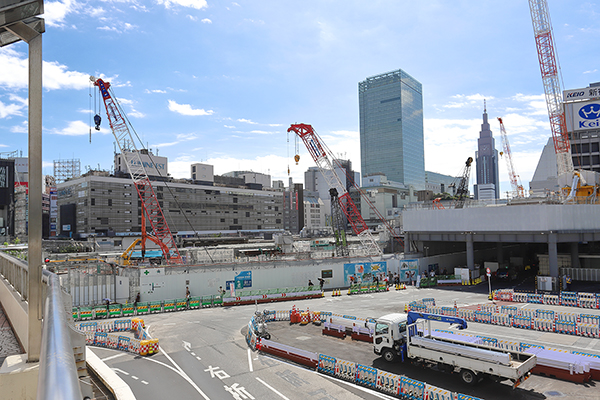

2024年12月15日撮影
![]() |

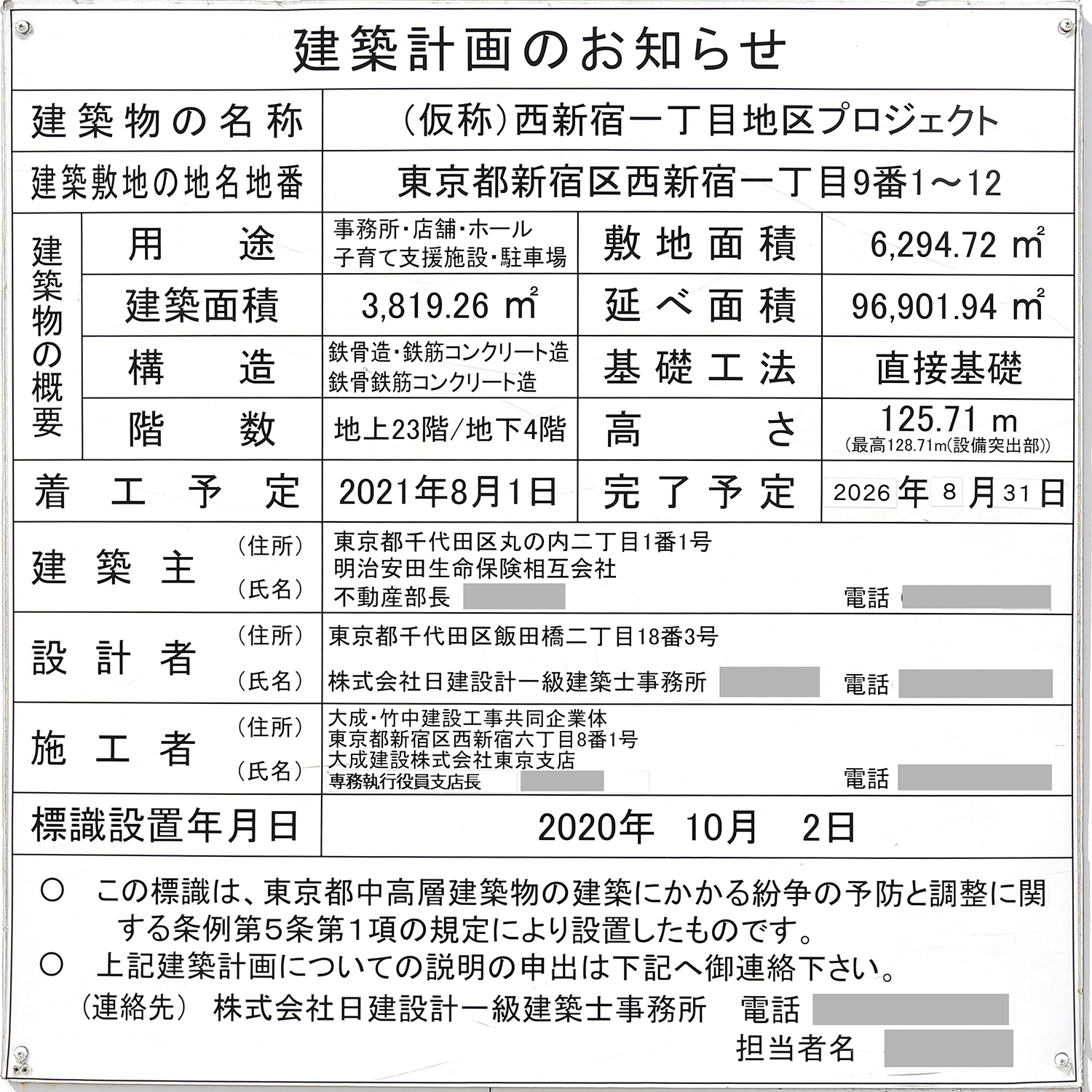

「(仮称)西新宿一丁目地区プロジェクト」の建築計画のお知らせ。 前回撮影時に「2025年11月30日」だった完了予定が「2026年8月31日」に変更されていました。 写真クリックで拡大画像を表示。
![]() |

①の地点よりスタートします。
![]() |
①の地点より建設地を見ています。まだ躯体は建ち上がっていませんでした。
![]() |
その右手。建設地北側。
![]() |

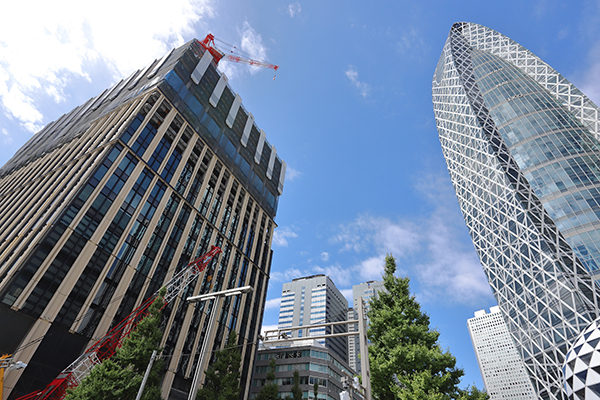

その右手。「モード学園コクーンタワー」(地上50階、高さ203.65m)があります。
![]() |
続いて左手の様子。建設地東側。こちらに進みます。
![]() |

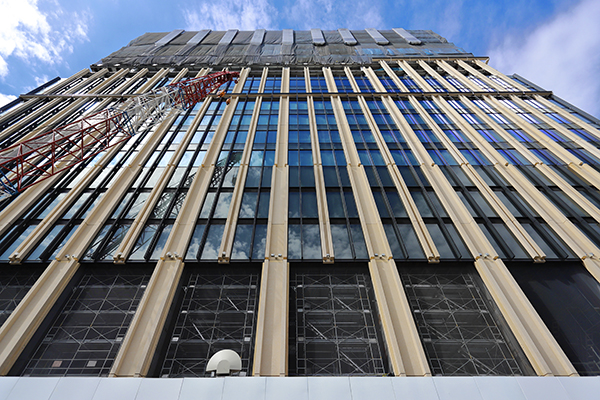

途中、内部が見れました。躯体工事を進めています。
![]() |
②の地点に移動しました。
![]() |
②の地点より見た建設地。
![]() |
その右手。建設地東側。
![]() |
左手。建設地南側。こちらに進みます。
![]() |
③の地点に移動しました。
![]() |

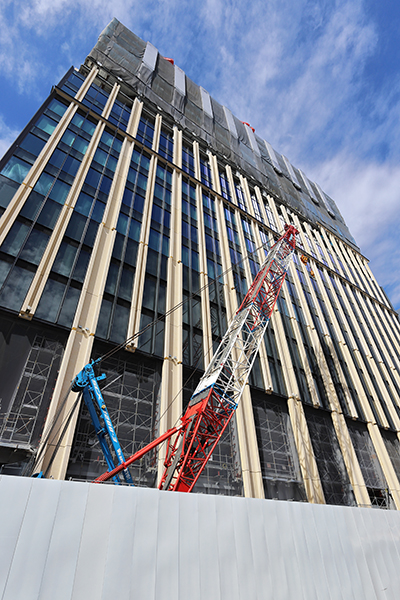

③の地点より見た建設地。
![]() |
その右手。建設地南側。プラザ通り。
![]() |
左手。建設地西側。二番街通り。こちらに進みます。
![]() |

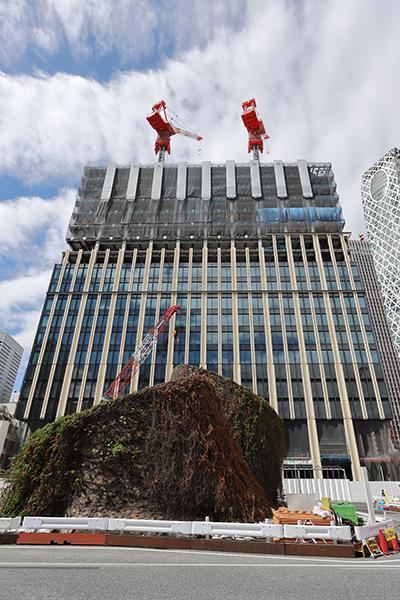

ここに地上23階、地下4階、高さ125.71m(最高128.71m)、延べ面積96,901㎡の超高層ビルが出現します。
![]() |
その左側で解体工事が進行中でした。
![]() |
明治安田生命の発注で竹中工務店が「小田急明治安田生命ビル」(地上10階、地下3階)を解体していたのでした。 工期は2024年6月15日~2025年7月31日です。 まだ「建築計画のお知らせ」はありませんでした。
![]() |
④の地点に移動しました。
![]() |

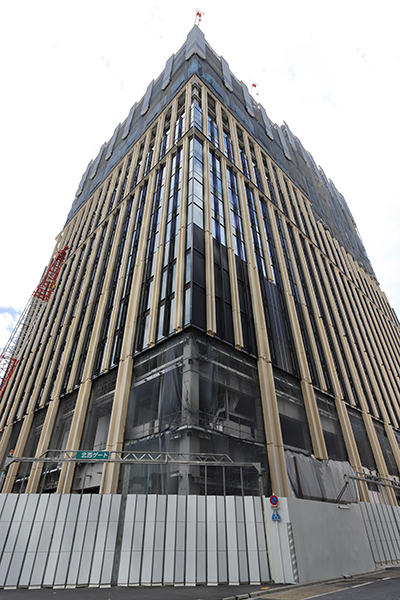

④の地点より見た建設地。
![]() |
その右手。建設地西側。
![]() |

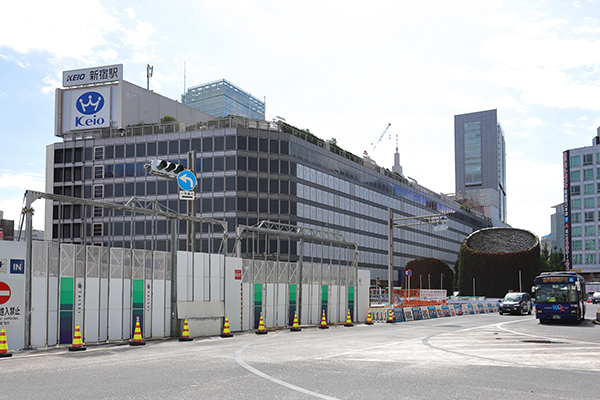

左手。建設地北側。突き当りが新宿駅です。
![]() |
⑤の地点に移動しました。
![]() |
⑤の地点より見た建設地。
![]() |
その右手。
![]() |
左手。京王百貨店。
![]() |

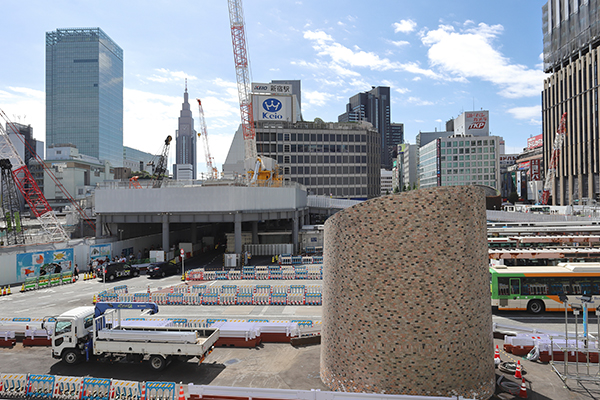

その左手。新宿駅付近では「新宿駅直近地区土地区画整理事業」が進行中です。 地上と地下の2層構造の広場をつなぐ「らせん状車路」は2025年1月15日0時をもって通行止めとなる予定です。
![]() |
⑥の地点(新宿西口ハルク前のデッキの上)に移動しました。
![]() |
⑥の地点より建設地方面を見ています。
![]() |

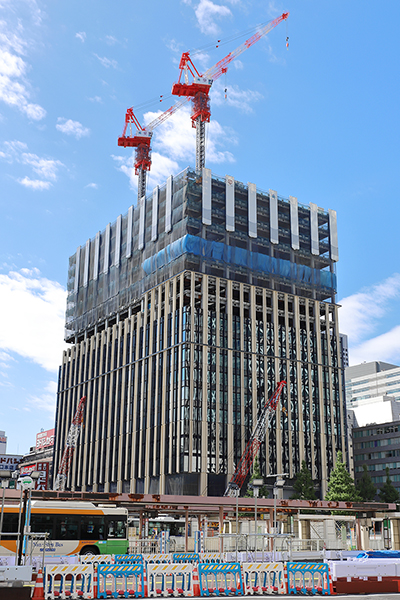

拡大しました。2026年8月末に竣工する予定です。
